3月20日,中国水电七局承建的观音岩水电站C5标(厂房)工程,经过50天紧张施工,顺利实现1号~3号机组基础混凝土垫层封底,实现预定目标。
观音岩水电站安装5台单机60万千瓦机组,总容量300万千瓦。因开挖工程交面滞后4个月,但预定工期不变。员工们克服基岩破碎、溶蚀切割、大量的地下水涌出、抽水扬程高、基础清理难度大等进行欠挖处理。项目班子成员现场办公,职能部门跟班督促检查,加强工程质量、安全措施。
施工中,员工们用沙袋阻水,抽水引槽,安装4台大功率抽水机昼夜抽水。拌和、机械、基础等工区相互协调配合,加大清理力度,对深四五米以上的清理一仓,浇筑一仓,工程始终处于受控状态,业主、监理给予好评。

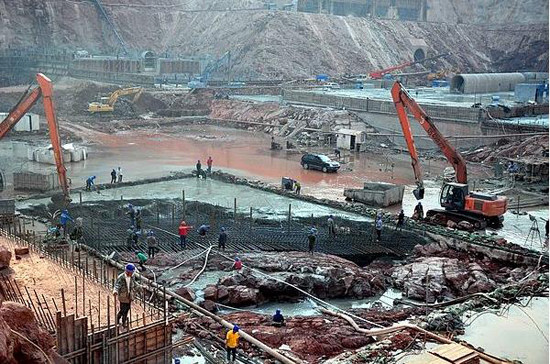

观音岩电站最后一仓混凝土施工
