12月7日,溪洛渡右岸地下电站主变室混凝土浇筑按计划顺利完成,为接下来的室内装修和电器设备安装创造了有利条件。

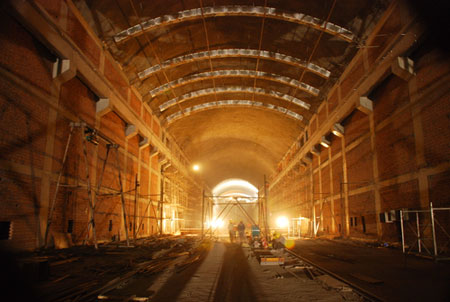

溪洛渡右岸地下电站主变室设计断面为城门型结构,长352.89米,宽19.8米,高40.3米(包括供水泵房),是目前地下电站同类建筑物中,尺寸规模 最大的主变室。室内设计有9个主变压器室、1个备用变压器室、1个高压试验室、4个楼梯间。其中,367.45米高程以上通道部分布置有两层楼板,下游侧 布置有三层楼板,390米以上均为结构柱,398.5高程布置有桥机轨道梁及牛腿,403米高程以上为肋拱吊顶结构。工程于2008年7月开挖结束并转入 混凝土施工。
针对板梁柱体型结构复杂、质量要求高,机电设备电器预留孔洞、通风、给排水管线路各类型埋件与钢筋交叉布置密集、工程量大,各工序相互交叉作业、施工难度 大、干扰大、工期紧、任务重等特点,公司项目部制定了慎密的施工技术安全措施,加强多方协调配合,严格按施工措施精心组织施工,全面提升施工质量,采用了 工民建清水墙混凝土施工方法,创出了“棱角分明,光面如镜”全优质免装修混凝土工程,成为工程一大亮点。
主变室工程开工累计完成石方洞挖21万立方米,单元工程质量评定79个,优良率100%。
