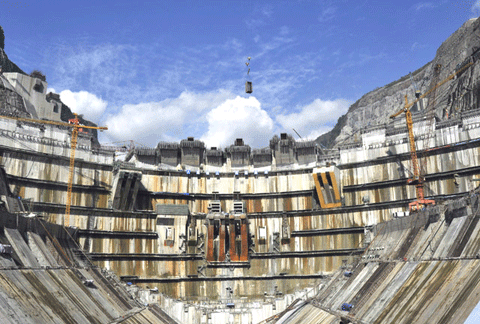

截至10月26日,水电八局承建的溪洛渡水电站大坝工程10月份完成混凝土浇筑18.6万立方米,在大坝全面进入复杂部位施工阶段,超额完成业主下达的 月计划任务,得到业主、监理等单位一致好评。至此,2011年全年累计完成混凝土浇筑178.1万方,占业主下达年度计划的87%。目前,大坝最高坝段 7#、23#、25#已经浇筑到EL.503米高程,最低20#坝段浇筑到EL.476米高程。
进入四季度以来,溪洛渡大坝工程全面进入深孔钢衬施工阶段,同时导流底孔闸门吊装、调试,启闭机吊装、调试工作仍在进行,施工面多,结构更为复杂、上下交叉作业和吊装作业多,再加上劳务工流动等人力资源波动大等诸多因素影响,给施工生产带了极大的困难。
为了确保年度计划目标的顺利实现,溪洛渡大坝施工局继续强化均衡生产管理思路,充分发挥“敢为人先、勇于担当”精神,科学安排、精心组织,克服不利的条件 和因素,继续加强特殊施工部位领导小组作用,加快了高位底孔、锚索套管安装、水垫塘等部位施工进度;为保证钢衬安装按进度完成施工,采取反复交底、分序交 底等措施,使工区对钢衬部位施工工序及施工工艺做充分的了解,加快了备仓的效率;充分宣贯项目文化理念,“铸拱坝品牌、建功金沙江”的愿景得到了广大员工 中认可,进一步提高了质量意识、安全意识、品牌意识;同时继续完善强化领导值晚班制度、“一条龙”管理、劳动竞赛等措施,在全体员工员的共同努力下,由于 措施有力,确保了复杂部位施工阶段安全、质量和进度,继续保持了大坝混凝土浇筑高强度施工。
