云南等壳电站厂房土建工程混凝土浇筑圆满完成

放大字体  缩小字体 发布日期:2011-08-08  来源:中国混凝土网  作者:云南水电三局
核心提示:云南等壳电站厂房土建工程混凝土浇筑圆满完成

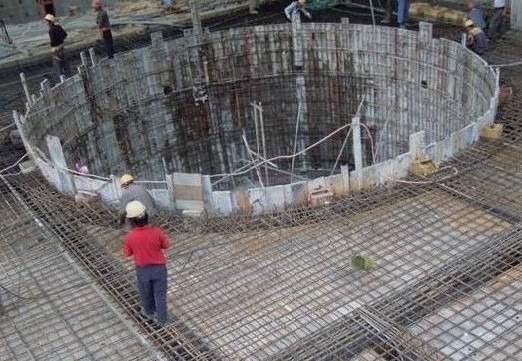

  8月3日下午17时30分,伴随着清脆响亮的鞭炮声,等壳水电站3号机发电机层梁板混凝土顺利浇筑至封顶高程,这一重要节点目标的实现,标志着等壳电站厂房土建工程混凝土浇筑全部完成,正式进入机电安装和建筑结构装修阶段。

  等壳水电站是龙江~瑞丽江流域规划开发方案的第十一级,电站装机容量3×4万千瓦,电站为坝后式,厂区枢纽布置在右岸坝脚,包括主厂房、副厂房及安装间。

  电站前期施工由于受各种因素的影响,厂房施工进展较为缓慢,为抢回滞后的工期,确保厂房主体混凝土顺利浇筑,项目部采取五项措施,狠抓进度,以保证节点目标 的实现。一是专门成立了厂房浇筑工区,全面协调厂房施工管理;二是明确目标,精心策划,落实任务,分解到人,及时与业主、监理、设计加强沟通,不断优化施 工方案,制定切实可行的施工技术措施。三是增加浇筑设备资源配置,并利用简易滑槽辅助入仓,满足了浇筑强度;四是加强土建施工与机电安装施工、建筑装修施 工的沟通、协调和配合,为相互之间的施工提供便利条件;五是科学调度,确保均衡生产,严格落实质量措施和安全管理要求,以保证工程有序、安全、按期完成。
