水电四局缅甸密松电站180混凝土系统运行

放大字体  缩小字体 发布日期:2011-08-04  来源:中国混凝土网  作者:北极星电力网
核心提示:水电四局缅甸密松电站180混凝土系统运行
  7月31日,在缅甸密松水电站180混凝土系统施工现场,挖掘机繁忙,车辆穿梭,至此4.92亿元的混凝土生产系统标段拉开了施工序幕。公司副总经理、密松项目部总经理徐银林亲临现场指挥。

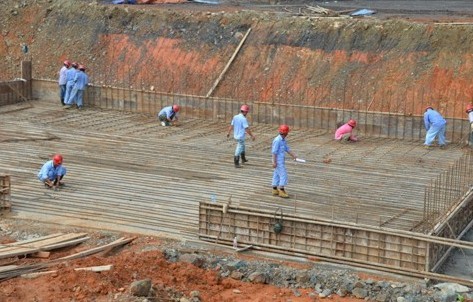

  截至8月2日下午,拌和楼基础垫层已浇筑完毕,钢筋混凝土基础层四周模板完成,进入钢筋安装阶段。相关的试验设备抗拉机、抗压机及养护等设备已安装就位,养护室、值班室等建设完毕。

  180混凝土生产系统位于水电站1号垭口下游兰家坡施工区,明渠下游左岸高程180米平台,系统场地规划占地面积4万平方米,系统按照每月7.9万立方米混凝土生产能力设计,其中碾压混凝土月生产3. 4万立方米,配置一座4x3.0立方米自落式拌和楼及其他配套设施,常态混凝土每小时生产能力240立方米,碾压混凝土每小时生产能力220立方米,预冷混凝土每小时生产能力150立方米。

  兰家坡180混凝土系统主要包括临建、金结、制冷、附属等部分,设备全部由公司协调从国内转移到缅甸密松安装,目前设备转移报关正在抓紧进行中。按照施工总进度网络计划,从今年5月份至明年2月份总工期10个月,但因缅甸内战交通中断,需要的物资、设备、材料、人员无法按时转移进场,严重影响了施工工期。目前,项目部正在利用战争间隙,积极与业主协调沟通组织物资、设备、材料、人员进场赶工期。

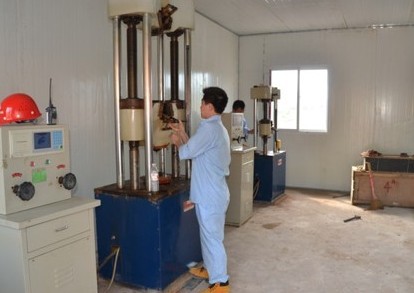

技术人员在进行设备调试
