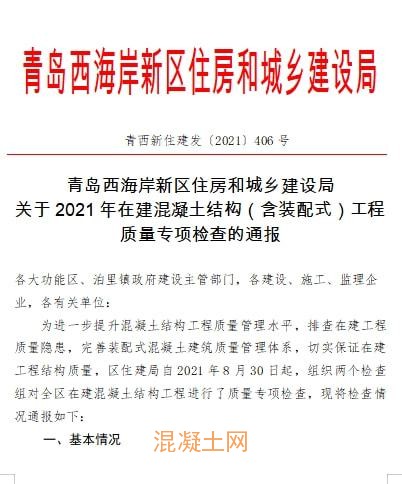

近日,青岛市西海岸新区住房和城乡建设局发布了《关于2021年在建混凝土结构(含装配式)工程质量专项检查的通报》。通报显示,本次共检查工程57个,下发整改通知书57份,提出整改意见555条,对工程责任主体罚款总额13.1万元,扣除信用考核分365分。其中,中建三局第一建设有限公司、天元建设集团有限公司、江苏省建工集团有限公司施工的三个项目工程因质量管理较差被官方通报。
据介绍,为进一步提升混凝土结构工程质量管理水平,排查在建工程质量隐患,完善装配式混凝土建筑质量管理体系,切实保证在建工程结构质量,西海岸新区住建局自2021年8月30日起,组织两个检查组对全区在建混凝土结构工程进行了质量专项检查。从检查情况来看,多数项目能够按照图纸设计、强制性标准及规范组织施工,能够认真执行主管部门下发的质量管理文件,各方责任主体质量管理标准化意识进一步增强,企业内部质量自控意识有较大提高,项目质量保证体系不断完善,全区在建混凝土结构工程质量管理水平稳中有升。
本次检查发现了两大方面存在的主要问题,其中,技术资料方面,个别工程存在预拌混凝土或预制构件出厂质量证明文件不齐全;装配式灌浆施工记录、隐蔽验收内容不完善;座浆料、灌浆料、灌浆套筒连接工艺未提供合格报告或检测滞后;混凝土试块评定不规范;预制外墙间后塞缝材料未提供防火等级复试报告等问题。
结构实体方面,个别工程存在转换层预留竖向钢筋偏位超差;灌浆分仓超过1.5米,未层层灌浆;预制墙板同现浇混凝土板接触面未有效剔凿;现浇板底排钢筋未伸至梁中线;构造柱、装饰柱等非承重构件未与主体结构断开;部分工程混凝土试块未使用二维码标识或二维码信息不全,试块台帐与实际养护组数不对应,同条件试块缺失。
其中,记者采访到中建三局第一建设有限公司施工,城发集团(青岛)创投产业园管理有限公司建设的城发青岛创新科技园项目,中建三局第一建设有限公司在项目的相关负责人告诉记者检查中发现的问题已经全部整改完成。
按照下一步要求,各单位应确保混凝土工程主体结构质量,加强建筑工程质量风险监控管理,提升装配式建筑质量管理水平。各建设、施工、监理单位要以此次专项检查为契机,对照问题分析产生原因,举一反三,自查自纠,对检查过的工程,特别是存在较多质量问题的工程,区住建局将采取“回头看”的方式进行复查,对问题整改不到位的工程予以严肃处理。
