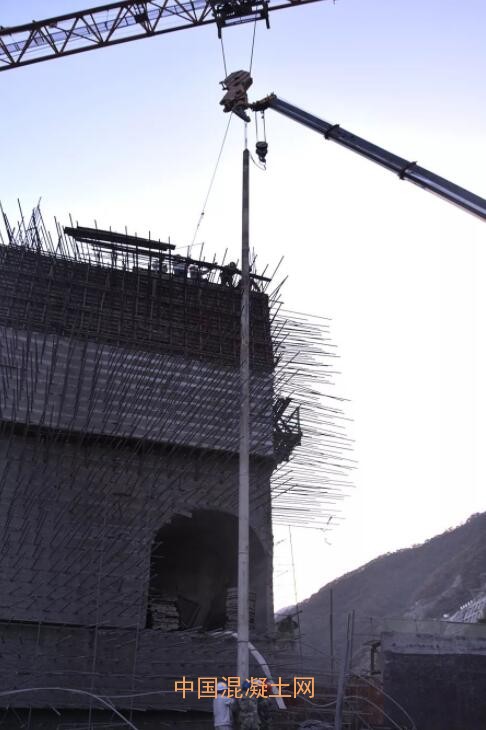

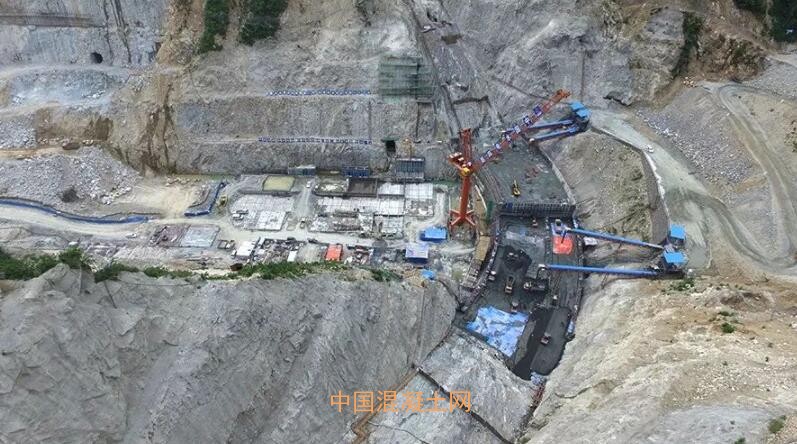

引汉济渭工程又称陕西南水北调工程项目,是用以满足西安、咸阳、宝鸡、渭南4重点城市及沿渭河两岸的11个县城和6个工业园的调输配水工程。其地位则被水利部专家誉为“完全可以和都江堰、郑国渠、灵渠相媲美”的超级工程。被列入国家“十三五”规划纲要的陕西省引汉济渭工程。三河口水利枢纽工程,位于佛坪县与宁陕县交界的子午河峡谷段,是引汉济渭工程整个调水工程的调蓄中枢。大坝为碾压混凝土抛物线双曲拱坝,拱坝坝顶高程为646m,坝底高程504.5m,最大坝高141.5m,坝顶宽9m,拱冠坝底厚37m,坝顶上游弧长472.153m,为国内同类型第二高坝,综合施工技术难度第一。
岩心简介
2018年11月1日,中国水电四局引汉济渭三河口水利枢纽大坝工程,成功获取22.6m碾压混凝土长芯。取芯部位在7坝段EL.585m高程二级配碾压C9025W8F150区域随机布孔,钻孔直径为219mm。
混凝土为夏季高温时段2018年4月—9月浇筑,单仓浇筑高程为3m,胚层厚度30cm,该长芯共贯穿7个冷升层,68个热升层。芯样获得率100%,合格率为100%,优良率为100%,混凝土芯样表面光滑而密实,层间结合良好。真实反映了大坝混凝土浇筑质量为优良。
2018年11月1日,中国水电四局引汉济渭三河口水利枢纽大坝工程,成功获取22.6m碾压混凝土长芯。取芯部位位于右岸河床7坝段高程EL.585m二级配碾压C9025W8F150区域,混凝土钻孔直径为219mm、取芯长度为22.6m。大坝混凝土单仓浇筑高程为3m,胚层厚度30cm,该芯样共贯穿7个冷升层,68个热升层。混凝土最早浇筑时间为2018年4月17日至2018年9月1日,经历4个多月高温时段浇筑工艺。
根据取出的该芯样观测,表面光滑细密,层间结合良好,骨料分布均匀,充分显示出大坝混凝土的良好胶结性,充分体现了三河口水利枢纽大坝混凝土施工质量和工艺优良水平。混凝土取芯是检测混凝土施工质量的重要手段,通过取芯可以观测混凝土的浇筑质量,核实混凝土浇筑的均匀性,正确判断和检查碾压层厚度、压实情况及层间结合情况等。在大坝混凝土施工工程中,水电四局三河口水利枢纽项目部严格按照设计规范,不断探索和总结,提高施工工艺,克服重重困难,精心组织施工,对混凝土入仓、浇筑、养护等全过程进行了质量监控,认真落实各项质量控制措施。
取芯成果显著,三河口项目部在后续施工中会继续严格按照碾压混凝土工艺施工,精细化管理,保质保量的圆满完成2019年竣工节点目标。
截止目前碾压混凝土拱坝22.6m长芯,为碾压混凝土拱坝世界第一、水利行业项目第一、陕西省第一。
