乌东德水电站位于金沙江下游,是金沙江六座水电站之一。乌东德水电站是我国第四座、世界第七座跨入千万千瓦级行列的水电站,该电站设计正常蓄水位975米,预计在2020年投产发电,总装机容量相当于两个三峡水电站的装机容量。(乌东德水电站建成后的效果图)
乌东德水电站投资达1000多亿元,由三峡集团负责开发建设。电站以发电为主,兼顾防洪和航运,是“西电东送”骨干电源。

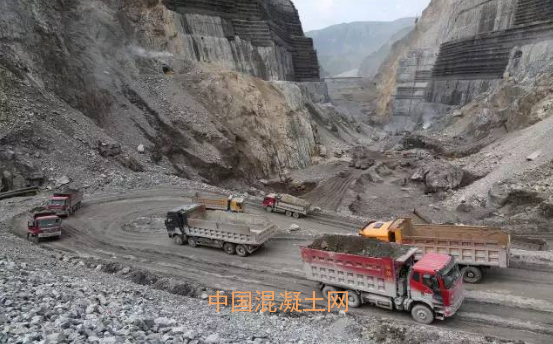

该水电站施工区地形地质条件复杂,峡谷深切,两岸边坡高度在1500~1800米左右,边坡坡度60°~70°。深基坑、高围堰是乌东德水电站工程的关键技术难题之一,河床围堰基础覆盖层深度在55米~77米之间,防渗墙最大深度达95米,属国内同类工程之最。

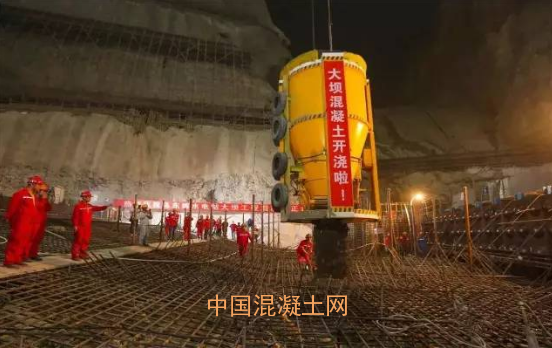

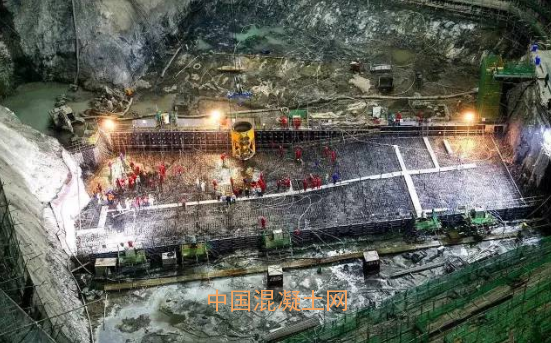

2017年3月16日零时,随着第一罐青灰色混凝土倾泻而下,填满了乌东德水电站8号坝段第一个仓面,这标志着项目由基础开挖全面转入主体混凝土浇筑。
从开浇之日起,大坝要经历40个月的高强度浇筑施工,到2020年6月左右才会浇筑到顶。
据了解,乌东德大坝底厚51米,厚高比仅为0.19,是目前世界上最薄的300米级拱坝,结构受力复杂,工程重要性等级高,混凝土浇筑质量要求高;大坝混凝土高峰年浇筑强度可达95.1万立方米,最高月浇筑强度约10万立方米,混凝土浇筑强度高。

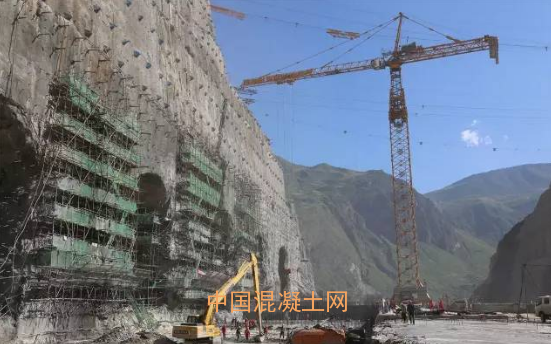

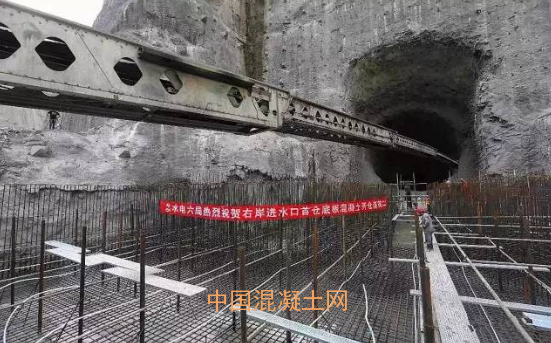

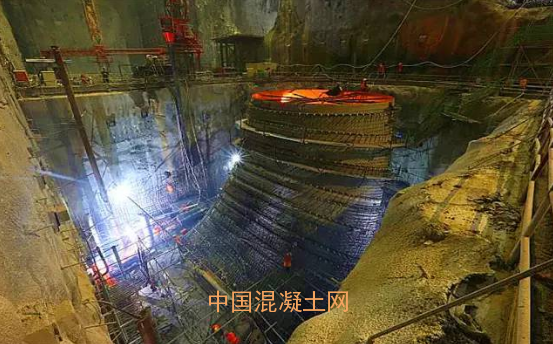

水电站建设期间平均每年可增加就业人数约7万人。电站建成发电后,地方财政每年增收约13.5亿元。(图为:左岸地下电站五号机窝肘管焊接施工)
乌东德水电站克服了在复杂地质条件下建设大跨度高水头拱坝,大型地下洞室群的开挖和支护稳定,单机容量百万千瓦级巨型机组的研发制造和安装调试等一系列世界级难题,在不远的未来,一座世界瞩目的双曲拱坝将在此拔地而起。
