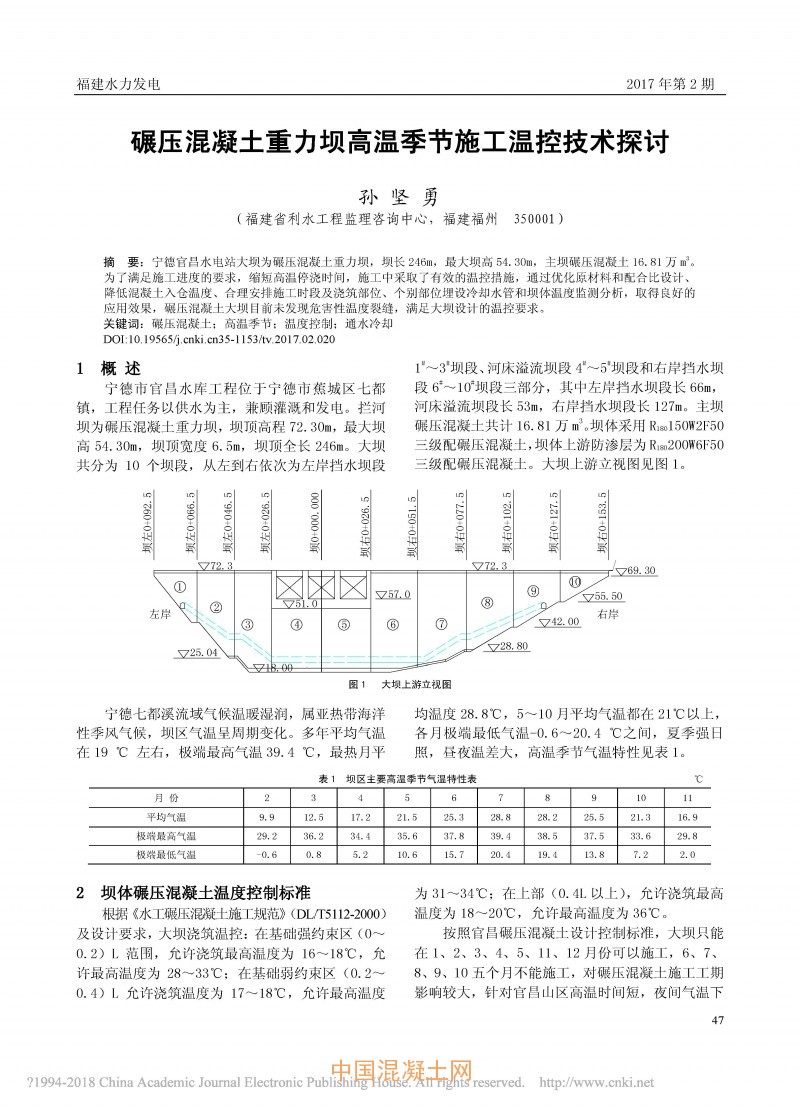

碾压混凝土重力坝高温季节施工温控技术探讨

放大字体  缩小字体 发布日期:2018-05-24  来源:中国混凝土网  作者:孙坚勇
核心提示:宁德官昌水电站大坝为碾压混凝土重力坝,坝长246m,最大坝高54.30m,主坝碾压混凝土16.81万m~3。为了满足施工进度的要求,缩短高温停浇时间,施工中采取了有效的温控措施,通过优化原材料和配合比设计、降低混凝土入仓温度、合理安排施工时段及浇筑部位、个别部位埋设冷却水管和坝体温度监测分析,取得良好的应用效果,碾压混凝土大坝目前未发现危害性温度裂缝,满足大坝设计的温控要求。
